植筋施工的操作流程:
定位钻孔-清孔-钢筋除锈-配胶注胶-植筋锚固-固化养护-质量检测
悍马小编带大家来看一看植筋施工中,固化养护以及其质量检测的具体要求。
固化养护要求:

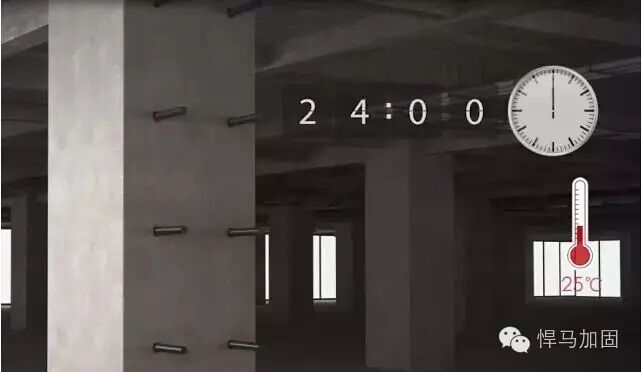

一般在常温25℃下, 植筋胶静置养护24小时后,可以达到拉拔检验的要求。主要依据环境温度等待胶体固化,完全固化后可进行负载安装。
一般两天可以承受设计荷载;若固化温度为5℃左右,4天即可承受荷载,并且锚固力会随时间的增加继续增长。
要注意在植筋胶固化期间,应避免受到任何撞击和震动的影响,更不得扰动所植钢筋。如果有较大的扰动,宜重新植筋。
以下是悍马HM-500注射式植筋胶在不同环境温度下的固化时间表,可供参考:
环境温度(℃) | -5 | 0 | 10 | 20 | ≥30 |
固化时间(h) | 72 | 48 | 24 | 12 | 6 |
质量检测要求:
植筋锚固工程的质量应按照其锚固件抗拔承载力的现场抽样检验结果进行评定。
一般植筋后3-4天,可随机抽样检验。以同品种、同强度等级的锚固件安装于锚固部位基本相同的同类构件为一检验批,并应从每一检验批所含的锚固件中进行抽样。
现场采用的检验设备可用专门的拉拔仪或用千斤顶、锚具、反力架自行组装的拉拔装置作拉拔试验。但应注意设备的加荷能力应比检验荷载值至少大20%,并且能够连续、平稳、速度可控地运行。
检验锚固拉拔承载力的加荷制度分为连续加荷和分级加荷两种。连续加荷应以匀速加荷至设定的检验荷载,总加荷时间为2-3分钟。分级加荷应将设定的检验荷载均分为10级,每级荷载保持1-2分钟至设定的检验荷载。
当试样在持荷期间锚固件没有滑移、基材混凝土无裂纹或其他局部损坏迹象,施荷装置的荷载示值在2分钟内无下降或下降幅度不超过5%的检验荷载时,锚固质量即评定为合格。
要注意的是,胶粘的锚固件,其检验必须在胶粘剂达到产品说明书标提示的固化时间的当天,但不得超过7天。如果有特殊原因需要推迟抽样与检验日期,除应征得监理单位的同意外,还不得超过3天。
以上是植筋施工中固化养护及质量检测的具体要求,任何一步施工步骤应严谨对待不疏忽,质量把控到位,施工质量才会到位。
