施工中途突发暴雨,停还是不停?

文章出处:悍马加固材料人气:51发表时间:2021-03-22 10:11:00【
春节过后,全国各地陆续恢复施工
但又赶上了春夏雨季
若打混凝土中途遇到倾盆大雨
停还是不停呢


根据《民法通则》及《合同法》的规定,不能预见、不能避免、不能克服的客观情况,属于不可抗力。不可抗力造成的损失,是工期顺延,费用各自承担。就是说,如果是机械设备等施工方的东西损坏,施工方买单,如果是工程上的东西损坏,比如地下室底板,由建设方买单。

但是,如果施工方没有采取合理的措施避免损失,造成损失扩大,施工方应该承担责任。
为了避免不必要的损失,我们有必要了解一下雨季施工遇到的问题以及解决方案:


雨季施工应做好下列工作



1、砂石仓应排水畅通;
2、运输工具应有防雨和防滑措施;
3、浇筑仓面应有防雨措施并备有不透水覆盖材料;
4、增加骨料含水率测定次数,及时调整拌合用水量。

在小雨天气进行浇筑时,应采取下列措施:
1、适当减少混凝土拌和用水量和出机口混凝土的坍落度,必要时应适当缩小混凝土的水胶比;
2、加强仓内排水和防止周围雨水流入仓内;
3、做好新浇筑混凝土面尤其是接头部位的保护工作。


中途突发暴雨如何处理



1、若继续施工雨水顺着混凝土往下流,混凝土灌下去,就像一把面粉扔进水里,会被稀释,没强度的混凝土将来还需要大面积返工。

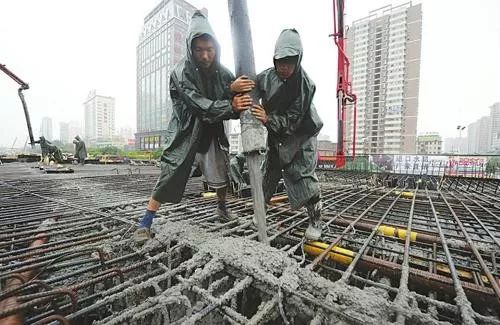

2、浇筑过程中,遇大雨、暴雨,应立即停止进料,留置好施工缝,已入仓混凝土应振捣密实后遮盖。
3、雨后必须先排除仓内积水,对受雨水冲刷的部位应立即处理,如混凝土还能重塑,应加铺接缝混凝土后继续浇筑,一般这种情况混凝土都已经初凝了,如果表面很差的话就要进行剔凿,使用高一号混凝土处理。


温馨提示

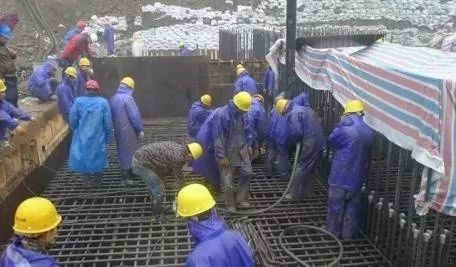

1、所有材料均应离地堆放,并覆盖保护、保持地面千燥,周围要有排水措施,钢筋材料应用垫木垫高防水。

2、模板保证支撑系统应支在牢固坚实的基础上。柱及板、墙模板留清扫口,以利于排除积水、积物。

3、涂刷水溶性脱模剂的模板应防止脱模剂被雨水冲刷掉,以保证顺利安全脱模和混凝土表面质量。

4、钢筋焊接不得在雨天进行,防止焊缝或接头脆裂。

5、梁板混凝土施工,均搭设防雨棚,遇大雨或暴雨时,停止施工。需连续灌注的混凝土,备足雨具作业,并调整施工配合比。

6、雨季施工及时测定砂石料的含水率,随时调整配合比,确保混凝士质量。计量秤定期校对精度及灵敏度,确保计量准确。
