监理质量控制方法主要的几个方面:质量的事前控制、质量的事中控制、质量的事后控制。
1、请建设单位提供监理依据的文件、资料(施工合同、投标书、施工图纸、放线册、政府有关批文)。
2、在图纸会审前总监理工程师组织监理工程师熟悉设计文件,并对图纸中存在的问题提出书面意见,监理工程师负责组织图纸会审。
3、总监理工程师组织监理工程师审查承包单位报送的施工组织设计(方案),签认后交建设单位。
4、监理工程师审查承包单位现场项目质量管理、技术管理和质量保证的组织机构;质量管理、技术管理制度;专职管理人员和特种作业人员的资格证、上岗证。
5、监理工程师对分包单位的资质进行审查。分包单位的营业执照、企业资质等级证书、特殊行业施工许可证、国外(境外)企业在国内承包工程许可证;分包单位的业绩;拟分包工程的内容和范围;专职管理人员和特种作业人员的资格证、上岗证。
6、监理工程师对承包商报送的测量放线控制成果及保护措施进行检查,符合要求应签认。检查承包单位专职测量人员上岗证书、测量设备检定证书;复核控制桩的校核成果,控制桩的保护措施以及平面控制网、高程控制网和临时水准点的测量成果。
7、对工程所需原材料、半成品及设备的质量控制,对工程所用材料、半成品严格审核其出厂证明、技术合格证或质保证书。对装饰材料、制品等还必须审查其样品后方能订货。对试验材料,必须按规定进行抽检或试验,送样实行监理现场见证。所有设备在安装前必须按其技术说明书进行质量验收。
8、监理工程师及时审查承包单位报送的工程开工报审资料并签署意见。
9、参加由建设单位主持召开的第一次工地会议,介绍项目监理机构、人员分工;建设单位宣布对监理工权,建设单位、承包单位介绍开工前的准备情况,总监对施工准备情况的意见与要求,介绍监理规划的内容、监理程序,制定工地共同遵守的会议制度及其监理过程中各方配合协调事宜。
1、施工工艺过程质量控制
按照国家规范及实际图纸的要求,采用巡视、旁站、检测、试验等等手段检查施工过程,确保施工质量。严格施工工艺的质量控制。监理工程师对施工工艺过程的各个质量控制点,施工各工序进行跟班巡视和检查,对施工重点部位、关键部位进行旁站监督施工,现场发现质量问题及时要求施工人员整改。
监理工程师将编写《监理细则》时应明确旁站监理范围。
2、工序交接检查

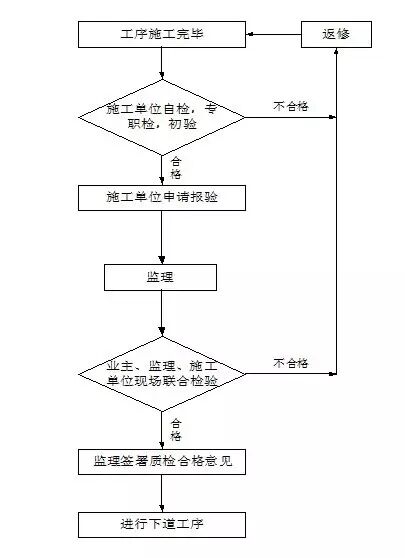

坚持上道工序不经检查验收不准进行下道工序的原则,上道工序完成后,先由承包单位进行自检、专职检,认为合格后再通知现场监理工程师到现场会同检验,检验合格后签署认可方能进行下道工序,其工作流程如下图所示:
3、隐蔽工程检查验收
隐蔽工程完成后,先由承包单位自检、专职检,初验合格后填报隐蔽工程报验单。监理、建设单位、承包单位现场联合检验,确认合格后隐蔽。
4、工程质量事故处理
包括质量事故原因、责任分析;质量事故处理措施的商定;批准处理工程质量事故的技术措施或方案;处理措施效果的检查。
5、行使监理质量监督权,下达停工指令。
为保证工程质量,出现下述情况之一者,监理工程师有权指定承包单位立即停工整改。
1)未经检验即进行下道工序作业者。
2)工程质量下降经指出后,未采取有效改正措施,或采取了一定措施,但效果不好,继续作业者。
3)擅自采用未经认可或批准的材料。
4)擅自变更设计图纸的要求。
5)擅自将工程转包。
6)擅自让未经同意的分包单位进场作业者。
7)没有可靠的质量保证措施贸然施工,已出现质量下降征兆者。
8、严格单项工程开工报告和复工报告审批制度。
凡单项工程开工及停工后工程复工,均应遵照如附图5所示规定的管理流程。
9、质量、技术签证
凡质量、技术问题方面有法律效力的最后签证,只能由项目总监理工程师一人签署。质量监理工程师、监理员可在有关质量、技术方面原始凭证上签字,最后由项目总监理工程师核签后方有效。
10、行使好质量否决权,为工程进度款的支付签署质量认证意见。
承包单位工程进度款的支付申请,必须有质量监理方面的认证意见,
将验收不合格的内容剔除。
11、建立质量监理日志
现场质量监理工程师及质量检验人员应逐日记录有关工程质量动态及影响因素的情况。
12、组织现场工程例会
现场工程例会由总监理工程师或总监代表主持。会议将讨论质量及工程的其他事宜,解决施工遇到的各种问题。
13、定期建设单位报告有关工程质量动态情况
现场监理组每月在《监理月报》中向建设单位报告有关工程质量方面的情况。重大质量事故及其它质量方面的重大事宜则及时提出报告。
1、每一分部分项工程完成后,必须先经施工单位自行检查并进行质量等级的评定,再经监理工程师复验达标并签认后,方可进行后续工程的施工。
2、审核竣工资料,对工程质量进行竣工预验收。工程完工后,由施工单位提出工程验收申请,并提交全部工程技术资料,质量自评报告及与质量有关的技术文件,经监理工程师(总监)审核后,组织有关各方进行初验,对初验提出的问题,要求施工单位限期内进行整改。

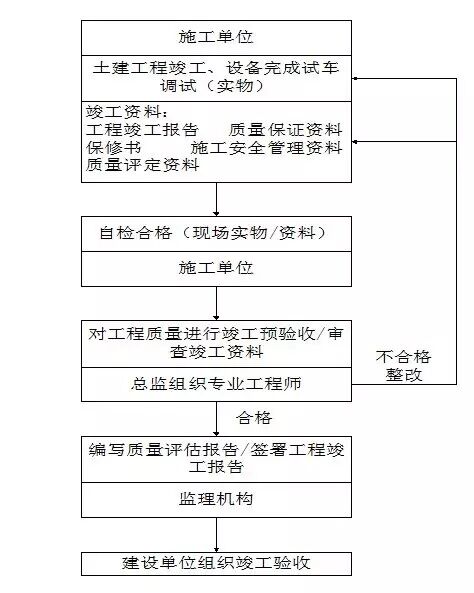

项目竣工验收的流程如下图所示:
? ? ? ? ? ? ??
3、单位、单项工程竣工验收
初验合格后,建设单位主持竣工验收,监理协助建设单位作好竣工验收、备案工作。
4、承担保修期的监理工作时,监理单位应安排监理人员对建设单位提出的工程质量缺陷进行检查和记录,对施工单位进行修复的工程质量进行验收,合格后予以签认。
